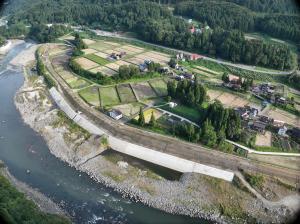

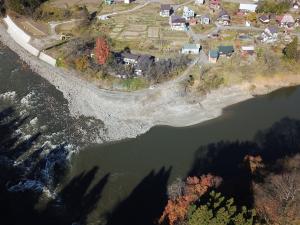

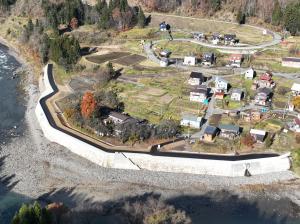

巻下・小島・押付地区は令和3年5月から築堤工事に着手しています。
着手前(令和3年7月) | 令和3年降雪前(令和3年12月) | 築堤その1工事完成(令和4年7月) |
---|---|---|
令和5年降雪前(令和5年11月) |
---|
※上段写真の奥の方 |
令和5年降雪前(令和5年11月) | 最新の状況(令和6年5月) |
---|---|
※上段写真の位置の川裏側(田んぼ側)から撮影 |
着手前(令和3年6月) | 令和3年降雪前(令和3年12月) | 令和4年降雪前(令和4年11月) |
---|---|---|
着手前(令和3年6月) | 令和4年降雪前(令和4年11月) | 令和5年降雪前(令和5年11月) |
---|---|---|
最新の状況(令和6年5月) |
---|
着手前(令和3年6月) | 令和3年降雪前(令和3年12月) | 令和4年降雪前(令和4年11月) |
---|---|---|
着手前(令和3年11月) | 令和4年降雪前(令和4年11月) | 令和5年降雪前(令和5年11月) |
---|---|---|
最新の状況(令和6年5月) |
---|

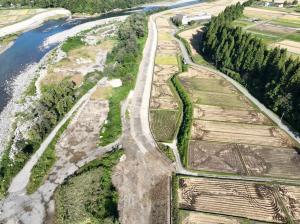

割野地区は、令和5年10月から築堤工事に着手しています。
着手前(令和5年10月) | 令和5年降雪前(令和5年11月) | 最新の状況(令和6年5月) |
---|---|---|

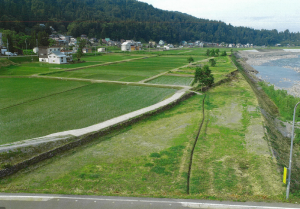

美雪町地区は、令和2年12月から築堤工事に着手しています。
<上流工区>
着手前(令和3年4月) | 令和3年降雪前(令和3年12月) |
---|---|
令和4年降雪前(令和4年10月) | 令和5年降雪前(令和5年11月) |
---|---|
<下流工区>

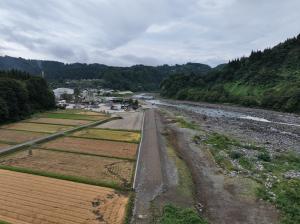

段野団地地区は、令和2年12月から着手し、令和3年12月までに計画堤防高まで完了しました。
令和4年4月より、管理用通路の整備に着手し、令和4年6月に完成しました。

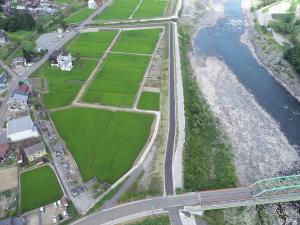

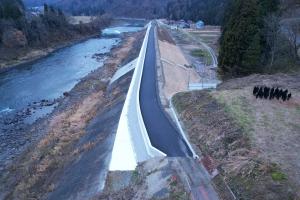

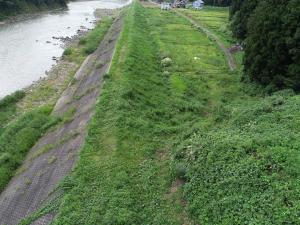

着手前(令和3年4月) | 築堤完了(令和3年12月) | 堤防舗装完了(令和4年6月) |
---|---|---|

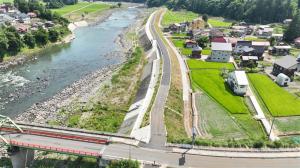

田中地区は、令和3年9月から築堤工事に着手しています。
着手前(令和4年4月) | 令和4年降雪前(令和4年11月) |
---|---|
令和5年春先(令和5年3月) | 令和5年降雪前(令和5年10月) | 最新の状況(令和6年5月) |
---|---|---|
※上段写真はこの写真の左側部分 |
反里地区は、令和4年8月から築堤工事に着手しています。
着手前(令和4年8月) | 令和4年降雪前(令和4年11月) | |
---|---|---|
令和5年降雪前(令和5年11月) | 最新の状況(令和6年5月) | |
---|---|---|
灰雨地区は、令和4年8月から着手しています。
着手前(令和4年8月) | 令和4年降雪前(令和4年11月) | 令和5年降雪前(令和5年11月) |
---|---|---|
最新の状況(令和6年5月) |
---|
足滝地区は、令和4年10月から築堤工事に着手しています。
着手前(令和4年10月) | 令和4年降雪前(令和4年11月) | 令和5年降雪前(令和5年11月) |
---|---|---|
最新の状況(令和6年5月) |
---|
※上段写真とは逆の上流側から撮影 |
